Uppdatering 2019-10-29
Grävning och fiberarbeten är nu i full gång i delar av området Walla - Fägre.
Vi är inne i en "blöt" tid vilket gör att åverkan i vägar och mark blir något större än under sommarhalvåret. Entreprenörer gör sitt bästa för att återställa men det kommer i vissa fall dröja innan marken ser ut som den gjorde innan maskinerna kom. Om återställning in...

Uppdatering 2019-10-29
Grävning och fiberarbeten är nu i full gång i delar av området Walla - Fägre.
Vi är inne i en "blöt" tid vilket gör att åverkan i vägar och mark blir något större än under sommarhalvåret. Entreprenörer gör sitt bästa för att återställa men det kommer i vissa fall dröja innan marken ser ut som den gjorde innan maskinerna kom. Om återställning inte genomförs direkt efter grävarbeten kommer detta att utföras vid senare tillfälle.
Vi hoppas ni har överseende med detta.
Uppdatering 2019-10-03

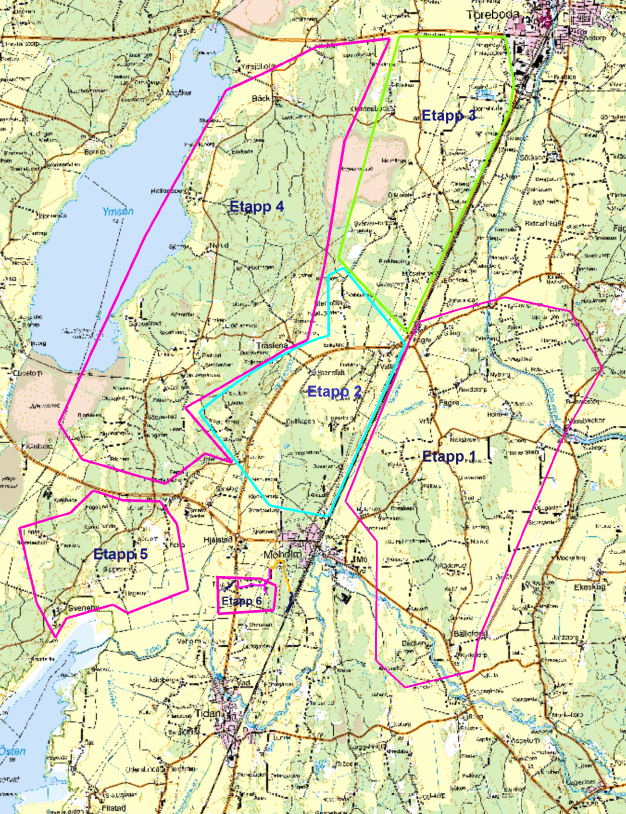

Nu kan vi äntligen presentera en preliminär tidplan för hela projektet.
Etapp 1 - Grävning pågår och beräknas vara helt klart och driftsatt under februari 2020
Etapp 2 - Grävning pågår och beräknas vara helt klart och driftsatt under april 2020
Etapp 3 - Grävning påbörjas vecka 51 och beräknas vara helt klart och driftsatt under juni 2020
Etapp 4 - Grävning påbörjas vecka 45 och beräknas vara helt klart och driftsatt under maj 2020
Etapp 5 - Grävning pågår och beräknas vara helt klart och driftsatt under december 2019
Etapp 6 - Grävning påbörjas vecka 16 2020, och beräknas vara helt klart och driftsatt under maj 2020
Tidplanen gäller under förutsättning att vi får in saknade markavtal. Om vi inte får in markavtal i tid kan tidplanen komma att förskjutas.
Tänk även på att sätta ut egna interna ledningar på tomten. Detta för att undvika avgrävning av jordvärmeslingor, egna elledningar, gräsklipparkabel osv.
När det är dags för fiberblåsning och installation av fiberelektronik i hemmet är det Svensk Växeltjänst från Tibro som är anlitat för detta uppdrag.
Uppdatering 2019-09-16
Grävning och fiberblåsning i Etapp 1 (Fägreområdet) är delvis klar. Under oktober påbörjas arbetet med anslutning av ca 30 kunder i etapp 1. De kunder som är berörda blir kontaktade av installatören i god tid innan för tidsbokning av installation. Fägre By är ännu ej grävd.
Vi har fortsatta problem med att ta oss fram i delar av Etapp 1 då markavtal ej inkommer för vissa sträckor. Vi kommer inom kort få en mer utförlig tidplan för hela området. Ett byggmöte går av stapeln i slutet av vecka 38 och efter detta möte kan vi presentera preliminära tidplaner för respektive etapp.
Hela projektet skall dock vara installerat och driftsatt i juni 2020.
Vi återkommer inom kort med mer information
Uppdatering 2019-06-04
Vi har lite problem att få in alla markavtal i området. Detta gör att grävarbetet tyvärr försenas.
Vi har uppmanat berörda markägare direkt men vill även nå ut med informationen via denna sida.
Om ni har markavtal hemma och inte har några frågor, skicka in dessa snarast tack!
Om ni har frågor kring markavtalen, ring Mattias Pettersson på Töreboda Fiber AB omedelbart, för att projektet skall fortskrida enligt plan.
Om vi inte får in markavtalen snarast finns det risk att grävmaskiner lämnar området och fokuserar på andra områden.
Joakim från Töreboda Fiber AB ringer just nu upp samtliga beställare och bokar tomtprojekteringar.
Uppdatering 2019-05-07
Grävning är nu påbörjad i Fägre-området och arbetet kommer att fortskrida söderut. Dock avvaktar vi för närvarande med grävning utmed Trafikverkets väg ned mot Bällefors. Detta med anledning av att vissa tillstånd ännu inte är klara. Inom två veckor kommer ytterligare ett grävlag till Fägre-området och arbetet intensifieras då ytterligare. Grävning pågår även uppe i Gärdesboda-området. I området Gärdesboda samförlägger vi med VänerEnergi, vilka lägger ned elnät i området.
Uppdatering 2019-04-09
Ovanför denna text visas nu etappindelningen för området. Etapperna kommer att byggas i tur och ordning med start i Etapp 1. För att se etappindelningen behöver ni klicka på "Läs mer" efter denna text. Vi återkommer med preliminära tidplaner för etapperna.
Uppdatering 2019-03-14
Nu är det äntligen dags för grävstart i området!
För grävstarten arrangerar vi en invigning i området. Vi kommer att vara på plats med projektörer från Töreboda Fiber, representant från Töreboda Kommun, reporter från Mariestadstidningen samt med personal från Openbit. Töreboda Fiber svarar på frågor kring projektering, Openbit svarar på frågor kring avtal och tjänster mm. Vi bjuder även på kaffe och kaka.
Var: Fägre Stationssamhälle - Yta rakt österut om Fägre Snickarbo 3 samt söderut om Fägre Sofiero 16
När: Lördagen den 6 april, Klockan 15:00
Sprid gärna budskapet om invigningen. Är det något ni funderar över är det bara att ni hör av er till oss!
Uppdatering 2019-01-18
Nu startar finprojekteringen i projektet med fiber i Walla-Fägre-området. Arbetet kommer att påbörjas i Fägre och projektörer ringer inom kort upp de som beställt anslutning samt markägare.
Vi kommer även att ringa upp de som lämnat intresse för att kontrollera huruvida fiberanslutning är aktuell eller inte.
Grävarbetet är beräknat att påbörjas i mars månad.
Uppdatering 2018-12-11
Som ni kanske har märkt börjar det hända saker i området nu. Vi har satt upp områdesskyltar samt att vi just nu har personal i området som sätter upp tomtskyltar. Säg till om ni absolut inte vill ha en skylt så plockar vi givetvis bort den. Skyltarna är dock jättebra för att uppmärksamma de som ännu inte har beställt.
Vi har även påbörjat tomtprojekteringar och Töreboda Fiber kontaktar snart fastighetsägare för att att komma överens om tomtgrävningar.
Vi har även även uppdaterat kartunderlaget med fler adresser, vilka tidigare inte har funnits med. Flertalet av dessa adresser är inga permanentboenden, men behöver vara med i underlaget för att underlätta projekteringen. Som ni märker sjunker nu procentsatsen något men det är inget ni behöver oroa er över. Vi kommer att bygga till alla i området som beställt eller beställer fiberanslutning före 2018-12-31.
Vi har nu knackat dörr samt ringt till de som ännu inte har beställt. Några kommer att beställa och några säger bestämt nej, medan andra vill fundera lite till...Vi respekterar givetvis alla beslut och viljor men tänk på.....
...Mobilt Bredband kommer INTE att fylla det behov som kommer uppstå framöver när det gäller digitala tjänster i hemmet. Flertalet kommuner arbetar just nu för att ta fram digitala tjänster för exempelvis vård och omsorg. Dessa tjänster kräver en säker och stabil förbindelse med hög driftsäkerhet. Dessutom finns det ingen databegränsning på internettjänster via fiber. Du betalar en fast månadskostnad från 230kr/månad och får surfa hur mycket du vill, 24 timmar om dygnet, 365 dagar om året.
Det kommer även att i vissa fall bli VÄSENTLIGT dyrare att ansluta fastigheten i efterhand.
Tänk på detta innan du tar beslutet att inte ansluta dig mot dagens och framtidens nät!
Uppdatering 2018-11-22
ÄNTLIGEN! Vi har nu fått positivt besked från Jordbruksverket angående bredbandsstödet. Förprojekteringen har sedan tidigare påbörjats men nu går projekteringen in i ett intensivt skede med detaljprojekteringen. Vi kommer att bygga till ALLA som beställer. Detta innebär att vi INTE kommer att exkludera några fastigheter där beställning finns.
Här följer några viktiga datum att tänka på:
2018-12-03 Dörrknackning i området (Vi kommer även att ringa till fastighetsägare före detta datum)
2018-12-31 Nytt definitivt sista datum att beställa till aktuella förutsättningar
2019-03-01 Planerad grävstart (med förbehåll för tjälad mark)
Vi kommer som tidigare uppdatera denna sidan med löpande information!
Uppdatering 2018-10-05
Vi har nu passerat 2018-09-30. Det ser dock ut som att det dröjer ytterligare med beskedet från JBV så vi förlänger fibererbjudandet till 2018-11-15. Beställningar/anmälningar som inkommer efter 2018-11-15 kommer att hamna på offert.
Vi har inte lyckats uppnå vårt mål på 75% men vi hoppas och tror att vi kan få ihop minst 75% beställningar i och med att vi kan förlänga sista datum för beställning.
Vi kommer att gå ut i området och knacka dörr framöver så de som inte har beställt kan förvänta sig att få besök av representant från oss.
Fortsatt så finns inget som tyder på att vi inte kommer att fortsätta med att framöver projektera och sedan bygga fibernätet i området. Dock finns risk att vi inte kan bygga hela det avgränsade området om vi inte når vårt procentuella mål.
Vi återkommer med mer information så snart vi får besked från Jordbruksverket.
Tänk på att prata med era grannar och fortsätt sprida budskapet. Denna chansen kanske aldrig mer kommer igen.
Uppdatering 2018-09-17
Nu närmar vi oss SISTA DATUM för beställningar!
Nu är det 14 dagar kvar innan sista datum för beställning löper ut. Vi saknar i dagsläget 102 beställningar, innan vi kan gå vidare och ta beslut att bygga ut fibernätet i hela det avgränsade området. Beställningar kommer in till oss i en takt av 2-4 beställningar per dag, en takt som är lite långsam för att vi ska nå vårt mål till 2018-09-30. I slutet av denna vecka kommer vi att göra en sista påstötning och dela ut beställningsblanketter till alla fastigheter som inte har status "Beställning" i området. Det kan även bli aktuellt med dörrknackning i området om vi inte närmar oss målet inom kort. Vi på Openbit kommer dessutom att finnas på plats i Valla Tingshus torsdagen den 27/9, från klockan 18:00. Vi finns där för att ta emot beställningar och att svara på eventuella frågor. Informationen om att vi finns på plats i Valla framgår även på de beställningsblanketter som kommer delas ut. Beslut från JBV kommer 2018-09-30. Prognosen för utbetalning fortsatt god ut. Når vi målet på 75% kommer projektering att påbörjas redan i oktober.
Ni som ännu inte beställt anslutning och vill ha fiber till ert hus, behöver beställa anslutning snarast. Om vi inte når vårt mål kommer stödet från JBV minskas och då finns det tyvärr inte ekonomi att bygga ut hela det tilltänkta området. Detta kommer troligtvis att medföra att vissa fastigheter kommer att plockas ur projektet, där beställningsgraden är låg.
Tänk på att en fiberanslutning bidrar till fortsatt levande landsbygd. Dessutom utvecklas det just nu kommunala tjänster vilka kommer att distribueras över internet. I dessa fall krävs det en stabil och säker uppkoppling och det får ni med anslutning till fibernätet.
Uppdatering 2018-08-14
Nu ligger ett avtalsförslag att ladda ner, skriva under och skicka in till oss, under "Dokument" bredvid kartfliken längre ner på denna sida. Ni kan antingen skicka in det till oss via mail till eller per sedvanlig post till Fastbit AB, 53288 Skara. Detta gäller endast er som av någon anledning inte fått avtalet levererat till er. Ni som har beställt sedan tidigare, antingen elektroniskt eller via det utsända beställningsunderlaget kan ignorera denna information. Däremot kan ni givetvis skriva ut detta avtal och ge till dem som ännu inte anmält intresse och som kanske är intresserade av att ansluta sig.
På de första avtalen som skickades ut saknas texten "Kundexemplar" på det ena formuläret. Därför ser det ut som att ni fått två identiska avtal. Ni som har fått dessa skickar endast in ett exemplar och behåller det andra som kundex.
Uppdatering 2018-07-17
Nu är det öppet att beställa fiberanslutning i ert område. Vi kommer inom kort skicka ut beställningsunderlag till samtliga vilka anmält intresse. Det går dock utmärkt redan nu att beställa fiberanslutning med Mobilt BankID via denna sida. Klicka på knappen "Jag vill beställa anslutning" nedan och följ beställningsproceduren. Vi behöver minst 75% beställningar för att säkerställa leverans i hela projektområdet. Vid lägre procentsats kan området komma att begränsas. Sista beställningsdag är bestämd till 2018-09-30.
Vi inväntar fortfarande besked från Jordbruksverket angående det nödvändiga bredbandsbidraget. Senaste beskedet från Jordbruksverket är att vi ska få svar under slutet av augusti 2018. Töreboda Fiber AB har löpande dialog med Jordbruksverket och det ser positivt ut angående utbetalningen i nuläget.
Fastbit AB/Openbit har begränsat med bemanning under juli/augusti med anledning av semestertider men vi försöker svara på så många frågor som möjligt via telefon, chat och mail.
Ha en fortsatt härlig sommar och beställ fiberanslutning så vi kan bygga fiber i området under 2018-2019!
Uppdatering 2018-04-30
Nu är ansökan om bredbandsstöd inskickad till jordbruksverket. Vi skickar inte ut avtalsförslag förrän svar från jordbruksverket inkommer. Jordbruksverket har för avsikt att ge svar under juni månad. Vidare är upphandlingen för gräventreprenörer publicerad. Vi återkommer så snart vi har ny information.
Uppdatering 2018-04-25
Nu är målet för intresseanmälan uppnått. Vi kommer inom kort att skicka ut anslutningsavtal till de som anmält intresse samt aktivera möjligheten att beställa fiberanslutning elektroniskt med Mobilt BankID. Vi återkommer med mer information om projektets fortskridande inom kort...
Uppdatering 2018-04-05
Intresseanmälningarna går framåt och det kommer in anmälningar i stort sett varje dag. Vi har i skrivande stund 66% anmälningar. Det saknas 32 anmälningar innan vi når 75% samt innan vi går vidare med avtalsutskick. Antal adresser ser ut att landa på ca: 380st till slut. Adresser har lagts till och dragits ifrån löpande men adressunderlaget börjar nu stabiliseras. Vi har utfört ett antal åtgärder för att få in anmälningar, vi har haft informationsmöten, artikel samt helsidesannons i Törebodakanalen, områdesskyltar har placerats i området samt att vi har delat ut information om uppmaningar till de som ännu inte anmält sig under de senaste dagarna.
Just nu förbereder vi för ännu ett informationsmöte där vi kommer att bjuda in de som ännu inte anmält intresse. Vi kommer att hålla detta möte i kommunhuset i Töreboda den 24/4 18:30. Det finns dock fastighetsägare vilka ännu inte anmält sig som har postadress på annan ort och dessa skickar vi just nu ut påminnelser till.
Vi hade under onsdagen ett avstämningsmöte och vi kan bara konstatera att vi har nått en bra nivå med intresseanmälningar på relativt kort tid och att det inte finns något i nuläget som säger att vi inte ska kunna komma vidare i projektet.
Vi får jättebra hjälp från många av er och vi kommer fortsättningsvis behöva er hjälp att sprida budskapet om varför fiberanslutningen är så viktig för framtiden.
Har ni något som ni funderar över eller hittar ytterligare "fel" på kartan är det bara att ni hör av er!
För tillfället har jag problem med min röst och sitter bortkopplad från telefon under stora delar av dagarna men det går jättebra att maila mig eller ringa någon av mina kollegor här på Fastbit AB.
Mvh
Daniel Pettersson
Fastbit AB
Uppdatering 2018-03-22
Ikväll är det dags för de kvarvarande inledande informationsmötena i Salemkyrkan i Moholm. Det går bra att komma antingen 17:30 eller 19:00 för er som inte kunde komma under tisdagskvällen. Vi var närmare 90 deltagare på mötet i tisdags och från mötet fick vi med oss ca: 25 intresseanmälningar.
Arbetet med adressunderlaget fortsätter och de senaste dagarna har vi identifierat flertalet fastigheter där inga byggnader finns uppförda, samt en del ödehus. Efter radering av dessa fastigheter från underlaget har vi runt 50% i intresseanmälningar i skrivande stund. Vi har även laddat upp en pdf med en blankett för intresseanmälan för utskrift här på sidan. Om ni vet någon som inte har dator, som vill fylla i anmälan och skicka in till oss, är det jättebra om ni kan dela ut blanketten till dem. Adress till oss samt kundnummer för fritt porto finns angivet på blanketten. Blanketten ligger under "Vad kostar det...." i informationstexten på sidan.
Uppdatering 2018-03-02
Tisdagen den 20/3 samt torsdagen den 22/3 kommer vi att anordna informationsmöten i Salemyrkan i Moholm. Vi har två sittningar per kväll (17:30 och 19:00) och det är valfritt vilken tid ni önskar närvara. Separat inbjudan till en av kvällarna kommer på posten. Kan ni inte komma den kvällen som framgår i inbjudan är det inga problem att byta och komma den andra kvällen. Om någon i området inte fått inbjudan under nästa vecka går det bra att välja vilken av de två kvällarna man vill närvara på.
Fortsätt gärna att hjälpa oss med att informera oss om adresser/fastigheter som saknas i kartunderlaget så lägger vi till dessa, under förutsättning att adresserna ligger i det avgränsade området (enligt kartan).
Uppdatering 2018-02-26
Områdessidan är under bearbetning. Då vi saknar anläggningsadresser (adress där fiber skall anslutas) till flertalet fastigheter kommer vi behöva hjälp av de boende i området att komplettera med dessa uppgifter.
Grävning och fiberarbeten är nu i full gång i delar av området Walla - Fägre.
Vi är inne i en "blöt" tid vilket gör att åverkan i vägar och mark blir något större än under sommarhalvåret. Entreprenörer gör sitt bästa för att återställa men det kommer i vissa fall dröja innan marken ser ut som den gjorde innan maskinerna kom. Om återställning inte genomförs direkt efter grävarbeten kommer detta att utföras vid senare tillfälle.
Vi hoppas ni har överseende med detta.
Uppdatering 2019-10-03
Nu kan vi äntligen presentera en preliminär tidplan för hela projektet.
Etapp 1 - Grävning pågår och beräknas vara helt klart och driftsatt under februari 2020
Etapp 2 - Grävning pågår och beräknas vara helt klart och driftsatt under april 2020
Etapp 3 - Grävning påbörjas vecka 51 och beräknas vara helt klart och driftsatt under juni 2020
Etapp 4 - Grävning påbörjas vecka 45 och beräknas vara helt klart och driftsatt under maj 2020
Etapp 5 - Grävning pågår och beräknas vara helt klart och driftsatt under december 2019
Etapp 6 - Grävning påbörjas vecka 16 2020, och beräknas vara helt klart och driftsatt under maj 2020
Tidplanen gäller under förutsättning att vi får in saknade markavtal. Om vi inte får in markavtal i tid kan tidplanen komma att förskjutas.
Tänk även på att sätta ut egna interna ledningar på tomten. Detta för att undvika avgrävning av jordvärmeslingor, egna elledningar, gräsklipparkabel osv.
När det är dags för fiberblåsning och installation av fiberelektronik i hemmet är det Svensk Växeltjänst från Tibro som är anlitat för detta uppdrag.
Uppdatering 2019-09-16
Grävning och fiberblåsning i Etapp 1 (Fägreområdet) är delvis klar. Under oktober påbörjas arbetet med anslutning av ca 30 kunder i etapp 1. De kunder som är berörda blir kontaktade av installatören i god tid innan för tidsbokning av installation. Fägre By är ännu ej grävd.
Vi har fortsatta problem med att ta oss fram i delar av Etapp 1 då markavtal ej inkommer för vissa sträckor. Vi kommer inom kort få en mer utförlig tidplan för hela området. Ett byggmöte går av stapeln i slutet av vecka 38 och efter detta möte kan vi presentera preliminära tidplaner för respektive etapp.
Hela projektet skall dock vara installerat och driftsatt i juni 2020.
Vi återkommer inom kort med mer information
Uppdatering 2019-06-04
Vi har lite problem att få in alla markavtal i området. Detta gör att grävarbetet tyvärr försenas.
Vi har uppmanat berörda markägare direkt men vill även nå ut med informationen via denna sida.
Om ni har markavtal hemma och inte har några frågor, skicka in dessa snarast tack!
Om ni har frågor kring markavtalen, ring Mattias Pettersson på Töreboda Fiber AB omedelbart, för att projektet skall fortskrida enligt plan.
Om vi inte får in markavtalen snarast finns det risk att grävmaskiner lämnar området och fokuserar på andra områden.
Joakim från Töreboda Fiber AB ringer just nu upp samtliga beställare och bokar tomtprojekteringar.
Uppdatering 2019-05-07
Grävning är nu påbörjad i Fägre-området och arbetet kommer att fortskrida söderut. Dock avvaktar vi för närvarande med grävning utmed Trafikverkets väg ned mot Bällefors. Detta med anledning av att vissa tillstånd ännu inte är klara. Inom två veckor kommer ytterligare ett grävlag till Fägre-området och arbetet intensifieras då ytterligare. Grävning pågår även uppe i Gärdesboda-området. I området Gärdesboda samförlägger vi med VänerEnergi, vilka lägger ned elnät i området.
Uppdatering 2019-04-09
Ovanför denna text visas nu etappindelningen för området. Etapperna kommer att byggas i tur och ordning med start i Etapp 1. För att se etappindelningen behöver ni klicka på "Läs mer" efter denna text. Vi återkommer med preliminära tidplaner för etapperna.
Uppdatering 2019-03-14
Nu är det äntligen dags för grävstart i området!
För grävstarten arrangerar vi en invigning i området. Vi kommer att vara på plats med projektörer från Töreboda Fiber, representant från Töreboda Kommun, reporter från Mariestadstidningen samt med personal från Openbit. Töreboda Fiber svarar på frågor kring projektering, Openbit svarar på frågor kring avtal och tjänster mm. Vi bjuder även på kaffe och kaka.
Var: Fägre Stationssamhälle - Yta rakt österut om Fägre Snickarbo 3 samt söderut om Fägre Sofiero 16
När: Lördagen den 6 april, Klockan 15:00
Sprid gärna budskapet om invigningen. Är det något ni funderar över är det bara att ni hör av er till oss!
Uppdatering 2019-01-18
Nu startar finprojekteringen i projektet med fiber i Walla-Fägre-området. Arbetet kommer att påbörjas i Fägre och projektörer ringer inom kort upp de som beställt anslutning samt markägare.
Vi kommer även att ringa upp de som lämnat intresse för att kontrollera huruvida fiberanslutning är aktuell eller inte.
Grävarbetet är beräknat att påbörjas i mars månad.
Uppdatering 2018-12-11
Som ni kanske har märkt börjar det hända saker i området nu. Vi har satt upp områdesskyltar samt att vi just nu har personal i området som sätter upp tomtskyltar. Säg till om ni absolut inte vill ha en skylt så plockar vi givetvis bort den. Skyltarna är dock jättebra för att uppmärksamma de som ännu inte har beställt.
Vi har även påbörjat tomtprojekteringar och Töreboda Fiber kontaktar snart fastighetsägare för att att komma överens om tomtgrävningar.
Vi har även även uppdaterat kartunderlaget med fler adresser, vilka tidigare inte har funnits med. Flertalet av dessa adresser är inga permanentboenden, men behöver vara med i underlaget för att underlätta projekteringen. Som ni märker sjunker nu procentsatsen något men det är inget ni behöver oroa er över. Vi kommer att bygga till alla i området som beställt eller beställer fiberanslutning före 2018-12-31.
Vi har nu knackat dörr samt ringt till de som ännu inte har beställt. Några kommer att beställa och några säger bestämt nej, medan andra vill fundera lite till...Vi respekterar givetvis alla beslut och viljor men tänk på.....
...Mobilt Bredband kommer INTE att fylla det behov som kommer uppstå framöver när det gäller digitala tjänster i hemmet. Flertalet kommuner arbetar just nu för att ta fram digitala tjänster för exempelvis vård och omsorg. Dessa tjänster kräver en säker och stabil förbindelse med hög driftsäkerhet. Dessutom finns det ingen databegränsning på internettjänster via fiber. Du betalar en fast månadskostnad från 230kr/månad och får surfa hur mycket du vill, 24 timmar om dygnet, 365 dagar om året.
Det kommer även att i vissa fall bli VÄSENTLIGT dyrare att ansluta fastigheten i efterhand.
Tänk på detta innan du tar beslutet att inte ansluta dig mot dagens och framtidens nät!
Uppdatering 2018-11-22
ÄNTLIGEN! Vi har nu fått positivt besked från Jordbruksverket angående bredbandsstödet. Förprojekteringen har sedan tidigare påbörjats men nu går projekteringen in i ett intensivt skede med detaljprojekteringen. Vi kommer att bygga till ALLA som beställer. Detta innebär att vi INTE kommer att exkludera några fastigheter där beställning finns.
Här följer några viktiga datum att tänka på:
2018-12-03 Dörrknackning i området (Vi kommer även att ringa till fastighetsägare före detta datum)
2018-12-31 Nytt definitivt sista datum att beställa till aktuella förutsättningar
2019-03-01 Planerad grävstart (med förbehåll för tjälad mark)
Vi kommer som tidigare uppdatera denna sidan med löpande information!
Uppdatering 2018-10-05
Vi har nu passerat 2018-09-30. Det ser dock ut som att det dröjer ytterligare med beskedet från JBV så vi förlänger fibererbjudandet till 2018-11-15. Beställningar/anmälningar som inkommer efter 2018-11-15 kommer att hamna på offert.
Vi har inte lyckats uppnå vårt mål på 75% men vi hoppas och tror att vi kan få ihop minst 75% beställningar i och med att vi kan förlänga sista datum för beställning.
Vi kommer att gå ut i området och knacka dörr framöver så de som inte har beställt kan förvänta sig att få besök av representant från oss.
Fortsatt så finns inget som tyder på att vi inte kommer att fortsätta med att framöver projektera och sedan bygga fibernätet i området. Dock finns risk att vi inte kan bygga hela det avgränsade området om vi inte når vårt procentuella mål.
Vi återkommer med mer information så snart vi får besked från Jordbruksverket.
Tänk på att prata med era grannar och fortsätt sprida budskapet. Denna chansen kanske aldrig mer kommer igen.
Uppdatering 2018-09-17
Nu närmar vi oss SISTA DATUM för beställningar!
Nu är det 14 dagar kvar innan sista datum för beställning löper ut. Vi saknar i dagsläget 102 beställningar, innan vi kan gå vidare och ta beslut att bygga ut fibernätet i hela det avgränsade området. Beställningar kommer in till oss i en takt av 2-4 beställningar per dag, en takt som är lite långsam för att vi ska nå vårt mål till 2018-09-30. I slutet av denna vecka kommer vi att göra en sista påstötning och dela ut beställningsblanketter till alla fastigheter som inte har status "Beställning" i området. Det kan även bli aktuellt med dörrknackning i området om vi inte närmar oss målet inom kort. Vi på Openbit kommer dessutom att finnas på plats i Valla Tingshus torsdagen den 27/9, från klockan 18:00. Vi finns där för att ta emot beställningar och att svara på eventuella frågor. Informationen om att vi finns på plats i Valla framgår även på de beställningsblanketter som kommer delas ut. Beslut från JBV kommer 2018-09-30. Prognosen för utbetalning fortsatt god ut. Når vi målet på 75% kommer projektering att påbörjas redan i oktober.
Ni som ännu inte beställt anslutning och vill ha fiber till ert hus, behöver beställa anslutning snarast. Om vi inte når vårt mål kommer stödet från JBV minskas och då finns det tyvärr inte ekonomi att bygga ut hela det tilltänkta området. Detta kommer troligtvis att medföra att vissa fastigheter kommer att plockas ur projektet, där beställningsgraden är låg.
Tänk på att en fiberanslutning bidrar till fortsatt levande landsbygd. Dessutom utvecklas det just nu kommunala tjänster vilka kommer att distribueras över internet. I dessa fall krävs det en stabil och säker uppkoppling och det får ni med anslutning till fibernätet.
Uppdatering 2018-08-14
Nu ligger ett avtalsförslag att ladda ner, skriva under och skicka in till oss, under "Dokument" bredvid kartfliken längre ner på denna sida. Ni kan antingen skicka in det till oss via mail till eller per sedvanlig post till Fastbit AB, 53288 Skara. Detta gäller endast er som av någon anledning inte fått avtalet levererat till er. Ni som har beställt sedan tidigare, antingen elektroniskt eller via det utsända beställningsunderlaget kan ignorera denna information. Däremot kan ni givetvis skriva ut detta avtal och ge till dem som ännu inte anmält intresse och som kanske är intresserade av att ansluta sig.
På de första avtalen som skickades ut saknas texten "Kundexemplar" på det ena formuläret. Därför ser det ut som att ni fått två identiska avtal. Ni som har fått dessa skickar endast in ett exemplar och behåller det andra som kundex.
Uppdatering 2018-07-17
Nu är det öppet att beställa fiberanslutning i ert område. Vi kommer inom kort skicka ut beställningsunderlag till samtliga vilka anmält intresse. Det går dock utmärkt redan nu att beställa fiberanslutning med Mobilt BankID via denna sida. Klicka på knappen "Jag vill beställa anslutning" nedan och följ beställningsproceduren. Vi behöver minst 75% beställningar för att säkerställa leverans i hela projektområdet. Vid lägre procentsats kan området komma att begränsas. Sista beställningsdag är bestämd till 2018-09-30.
Vi inväntar fortfarande besked från Jordbruksverket angående det nödvändiga bredbandsbidraget. Senaste beskedet från Jordbruksverket är att vi ska få svar under slutet av augusti 2018. Töreboda Fiber AB har löpande dialog med Jordbruksverket och det ser positivt ut angående utbetalningen i nuläget.
Fastbit AB/Openbit har begränsat med bemanning under juli/augusti med anledning av semestertider men vi försöker svara på så många frågor som möjligt via telefon, chat och mail.
Ha en fortsatt härlig sommar och beställ fiberanslutning så vi kan bygga fiber i området under 2018-2019!
Uppdatering 2018-04-30
Nu är ansökan om bredbandsstöd inskickad till jordbruksverket. Vi skickar inte ut avtalsförslag förrän svar från jordbruksverket inkommer. Jordbruksverket har för avsikt att ge svar under juni månad. Vidare är upphandlingen för gräventreprenörer publicerad. Vi återkommer så snart vi har ny information.
Uppdatering 2018-04-25
Nu är målet för intresseanmälan uppnått. Vi kommer inom kort att skicka ut anslutningsavtal till de som anmält intresse samt aktivera möjligheten att beställa fiberanslutning elektroniskt med Mobilt BankID. Vi återkommer med mer information om projektets fortskridande inom kort...
Uppdatering 2018-04-05
Intresseanmälningarna går framåt och det kommer in anmälningar i stort sett varje dag. Vi har i skrivande stund 66% anmälningar. Det saknas 32 anmälningar innan vi når 75% samt innan vi går vidare med avtalsutskick. Antal adresser ser ut att landa på ca: 380st till slut. Adresser har lagts till och dragits ifrån löpande men adressunderlaget börjar nu stabiliseras. Vi har utfört ett antal åtgärder för att få in anmälningar, vi har haft informationsmöten, artikel samt helsidesannons i Törebodakanalen, områdesskyltar har placerats i området samt att vi har delat ut information om uppmaningar till de som ännu inte anmält sig under de senaste dagarna.
Just nu förbereder vi för ännu ett informationsmöte där vi kommer att bjuda in de som ännu inte anmält intresse. Vi kommer att hålla detta möte i kommunhuset i Töreboda den 24/4 18:30. Det finns dock fastighetsägare vilka ännu inte anmält sig som har postadress på annan ort och dessa skickar vi just nu ut påminnelser till.
Vi hade under onsdagen ett avstämningsmöte och vi kan bara konstatera att vi har nått en bra nivå med intresseanmälningar på relativt kort tid och att det inte finns något i nuläget som säger att vi inte ska kunna komma vidare i projektet.
Vi får jättebra hjälp från många av er och vi kommer fortsättningsvis behöva er hjälp att sprida budskapet om varför fiberanslutningen är så viktig för framtiden.
Har ni något som ni funderar över eller hittar ytterligare "fel" på kartan är det bara att ni hör av er!
För tillfället har jag problem med min röst och sitter bortkopplad från telefon under stora delar av dagarna men det går jättebra att maila mig eller ringa någon av mina kollegor här på Fastbit AB.
Mvh
Daniel Pettersson
Fastbit AB
Uppdatering 2018-03-22
Ikväll är det dags för de kvarvarande inledande informationsmötena i Salemkyrkan i Moholm. Det går bra att komma antingen 17:30 eller 19:00 för er som inte kunde komma under tisdagskvällen. Vi var närmare 90 deltagare på mötet i tisdags och från mötet fick vi med oss ca: 25 intresseanmälningar.
Arbetet med adressunderlaget fortsätter och de senaste dagarna har vi identifierat flertalet fastigheter där inga byggnader finns uppförda, samt en del ödehus. Efter radering av dessa fastigheter från underlaget har vi runt 50% i intresseanmälningar i skrivande stund. Vi har även laddat upp en pdf med en blankett för intresseanmälan för utskrift här på sidan. Om ni vet någon som inte har dator, som vill fylla i anmälan och skicka in till oss, är det jättebra om ni kan dela ut blanketten till dem. Adress till oss samt kundnummer för fritt porto finns angivet på blanketten. Blanketten ligger under "Vad kostar det...." i informationstexten på sidan.
Uppdatering 2018-03-02
Tisdagen den 20/3 samt torsdagen den 22/3 kommer vi att anordna informationsmöten i Salemyrkan i Moholm. Vi har två sittningar per kväll (17:30 och 19:00) och det är valfritt vilken tid ni önskar närvara. Separat inbjudan till en av kvällarna kommer på posten. Kan ni inte komma den kvällen som framgår i inbjudan är det inga problem att byta och komma den andra kvällen. Om någon i området inte fått inbjudan under nästa vecka går det bra att välja vilken av de två kvällarna man vill närvara på.
Fortsätt gärna att hjälpa oss med att informera oss om adresser/fastigheter som saknas i kartunderlaget så lägger vi till dessa, under förutsättning att adresserna ligger i det avgränsade området (enligt kartan).
Uppdatering 2018-02-26
Områdessidan är under bearbetning. Då vi saknar anläggningsadresser (adress där fiber skall anslutas) till flertalet fastigheter kommer vi behöva hjälp av de boende i området att komplettera med dessa uppgifter.
Vi behöver få in minst 75% intresseanmälningar för att vi ska gå vidare. Anslutningskostnaden är 25000kr inklusive grävning på tomt samt håltagning i yttervägg. Fiberelektronik samt installation av denna ingår även i anslutningskostnaden. Tänk på att det kommer bli väsentligt dyrare att ansluta till fibernätet i efterhand. En efteranslutning kan komma kosta från 35000kr till 65000kr.
Så snart vi uppnår vårt mål för intresse (75%) påbörjas projektering av området. Om vi uppnår vårt mål under våren 2018 hoppas vi att arbetet kan komma igång under slutet av 2018. En anslutning kan därmed bli möjlig under 2019.
Med fiberanslutning får du tillgång till mängder med tjänster, såsom internet utan begränsning av datamängd, TV, Telefoni, Larm, Övervakning, samt exempelvis framtidens kommunala omsorgs-
och vårdtjänster. Kopparnätet som idag försörjer hushåll med Telefoni och Bredband genomgår just nu nedläggning i Sverige. Det går redan idag att följa kopparnätets närmaste tidplan för nedläggningen på www.telia.se.
och vårdtjänster. Kopparnätet som idag försörjer hushåll med Telefoni och Bredband genomgår just nu nedläggning i Sverige. Det går redan idag att följa kopparnätets närmaste tidplan för nedläggningen på www.telia.se.
Alternativet till fiber framöver blir således Mobilt Bredband. Tänk dock på att Mobilt Bredband kräver goda mottagningsförhållanden samt att datamängden ofta är begränsad. Vill du exempelvis kunna titta på TV över internet samt ladda ner lite större filer kan det bli kostsamt med Mobilt Bredband.
Du beställer genom att fylla i och skickat tillbaka de avtalsförslag vilka vi kommer att skicka ut inom kort. Det går även att beställa anslutning med Mobilt BankID (gäller endast privatpersoner med EN anslutning, övriga beställningar går via manuella avtalsförslag). Nu är det viktigt att (minst) alla som anmält intresse beställer fiberanslutning så vi kan bygga fiber i området . De avtal som tidigare skickats ut i Fägre-området gäller fortsättningsvis
![]() |
Intresse | 27 st | 6% |
![]() |
Beställning | 297 st | 68% |
Möjliga anslutningar: 434 st
Status | |||
Intresse | 27 st | 6% | |
Beställning | 297 st | 68% | |
Ansluten | 0 st | 0% |
